陰極保護技術對鎂陽極埋設施工有何要求
1.1 鎂陽極的埋設

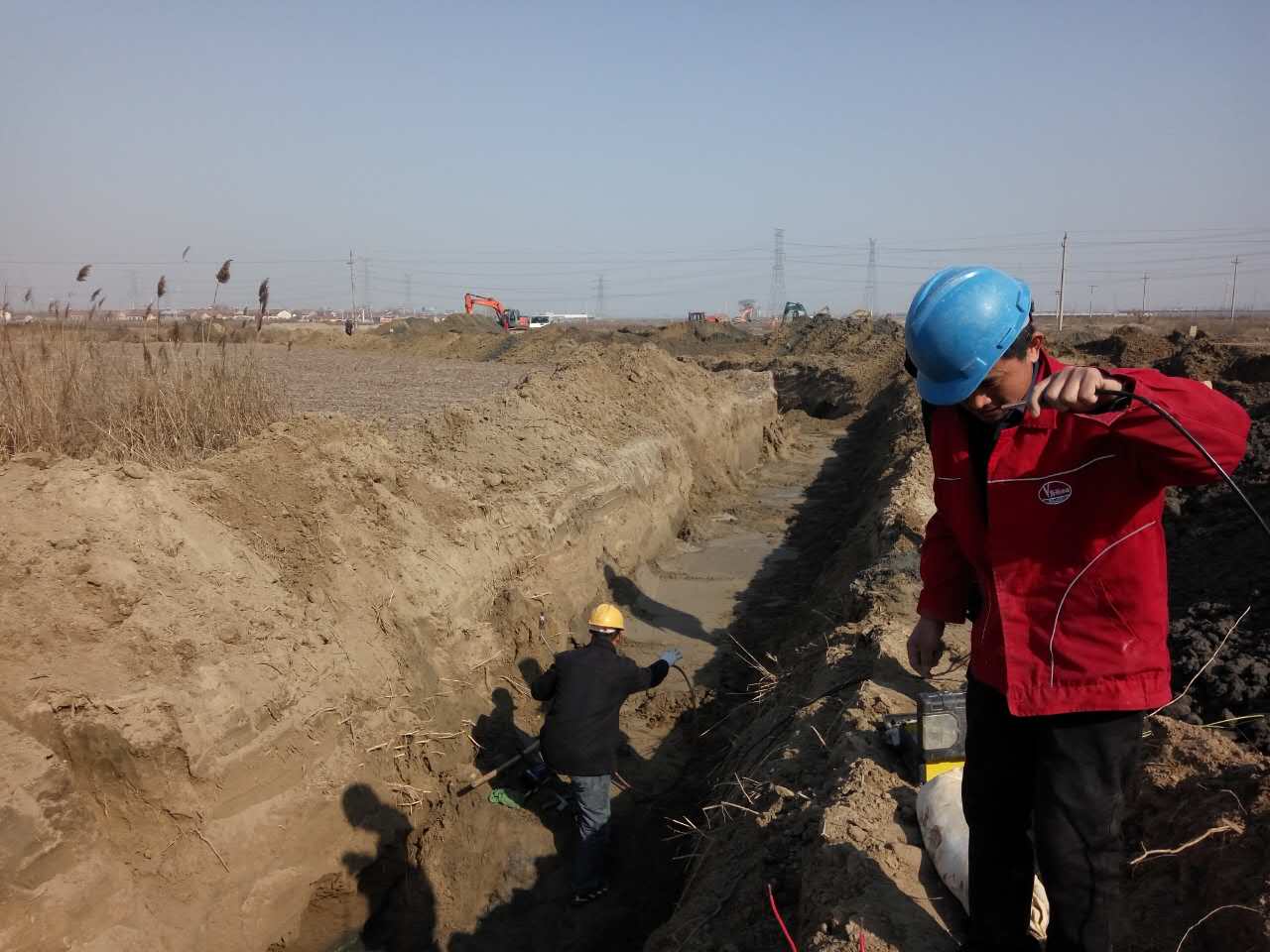

鎂陽極埋設應在管道下溝之后回填之前進行。 施工前應清除表面氧化膜及油污,使表面呈金屬光澤。 預制好的袋裝鎂陽極應進行再檢查,收集并記錄好施工技術原始資料。 鎂陽極布置及坑槽開挖等應按設計圖紙進行。 陽極放人坑槽后,與之相關的(如電纜連接、防腐檢測、施工記錄、填包料澆水等)工作隨即進行完畢,經檢查一切無誤后,方可回填土。
1.2 測試樁埋設施工
測試樁由專業廠家生產制造,測試樁主要有 3 種:犧牲陽極測試樁、電位測試樁及電流測試樁。 測試樁必須按設計要求進行施工,高出地面不應小于 0 .4 m ,長輸管道測試樁宜按油氣流向排列編號,一般位于流向左側距管道中心線 1.5 m 處 ,樁的標志要醒目,埋設要牢固穩定。電位測試樁宜每 1 km 處設一支,可以兼作里程樁。 電流測試樁宜每 5~8 km 處設一支,陽極測試樁隨陽極設置。 測試樁應標上功能的特殊標記或說明,測試樁可用混凝土或鋼管制作 ,測試盒放在樁的內部。 樁的設置要整齊、安全,油漆標色醒目,編有號碼,對蓋板要作防銹處理.測試盒要防水密封。 測試盒內的連接布局要合理,便于測量和維護,接線柱應注明管道及鎂陽極的編號。
1.3 檢查片裝設
檢查片的材質必須與被保護體的材質相同;檢查片的制作尺寸、重量、數量、埋設位置及裝設前處理要求應符合設計及有關規范規定,若設計未作規定時,則每組檢查片以 12 片為宜,其中6 片與被保護體連接,另外6 片在土壤中處于自然腐蝕狀態。 檢查片埋深應與管道底部相同,且應距管道外壁0 .3 m ,連線和防腐絕緣要求與測試引線相同;檢查片一般每2 km 管道設一組,埋設位置應有永久性標志,并做好記錄,畫好位置圖。
1.4 陽極及測試樁位置的確定
對于長輸管線來說,尤其是在高原山區地帶施工,地形地貌較復雜,圖紙也不可能標志得十分準確明細,負責此項工作的測量和防腐技術人員應將埋設點控制在距設計位置 ±10 m的范圍內,埋設在醒目、便于檢查的地方。
1.5 絕緣法藍的裝設
1.5.1 在下列位置,被保護管道應裝設絕緣法藍或埋地型絕緣接頭 :
(1) 干線管道與廠、站、庫、井等連接處;
(2) 干線管道與分支管道的連接處;
(3) 大型穿(跨)越段的兩端;
(4) 雜散電流強干擾區;
(5) 不同金屬結合部位;
(6) 裸管與有覆蓋層的管道交接部位。
1.5.2 絕緣法藍應先組裝,焊短管后進行水壓試驗,并進行電氣檢查,用500 v 兆歐表搖測絕電阻應≥2 M0 ,臺格后再整體焊接在管道上 。
1.6檢測引線電纜與管道的焊接及電纜敷設
引線與管道焊接時,應先將該管段的局部防腐層清除干凈,達到 Sa2 凝的除銹要求。 焊接時必須牢固,焊后必須將連接處重新用與防腐層相容的材料進行防腐處理,避免在應力集中的管段焊接引線。焊接方式常用兩種:一種是采用銅焊或錫焊將連接頭(紫銅材)與管道焊接在一起;另一種是采用新工藝一鋁熱焊劑將電纜導線與管道焊接在一起。
引線焊接好后,用松軟土回填 ,防止碰斷或砸傷引線。 接線處不應漏水,裸露的測試引線應加絕緣保護,其絕緣材料應與原有的電線絕緣層或管體涂層相同。 電纜接頭采用絞接搪錫連接,絕緣處理后,再用熱縮套防腐保護連結,電纜應加標牌,敷設時留有一定的余量
1.7 參比電極裝設
參比電極的裝設是為了便于準確測量管道保護的電參數,參比電極埋設位置應盡量貼近管道,隨同被保護管道及陽極等一起埋設,參比電極電纜引線的另一端接在測試樁接線盒內,其接線及敷設要求與鎂陽極相同。
1.8檢查、測試
回填前必須請建設單位、監理單位和施工單位主管技術人員到現場監督檢查 ,用高壓電火花檢漏儀檢測所有防腐部分應符合設計和規范要求。 檢查連線正確無誤,給陽極填包料澆好水,填寫好隱蔽工程記 錄,并經三方技術人員現場簽字后方可回填。
鎂陽極保護參數投產測試,必須是在陽極埋人地下,填包料澆水 10 天后進行 ,鎂陽極投入運行后,相鄰兩組陽極之間的管道保護電位應不大于 一0 .85 v 。 定期監測,至少每半年測量一次,并根據測量結果進行保護電流的調節,一般每年調節一次。
